CZ - DATA CENTER-„DATACENTRA PŘICHÁZEJÍ DO ČESKA. KDO ZAPLATÍ NOVÉ ELEKTRICKÉ SÍTĚ? ČÁST NÁKLADŮ SKONČÍ U ODBĚRATELŮ A DAŇOVÝCH POPLATNÍKŮ.“

Written on 08/19/2026
Gitano Frank Frank


 Toto je situace k 18. srpnu 2026. Výše ​​uvedené obrázky obsahují kombinaci skutečných fotografií ze stavby/stavebiště a oficiálních/projektových renderů . Zejména Prague Gateway má skutečné stavební snímky; Kanice a některé vizualizace Prague Gateway jsou rendery; slovenský obrázek PERUN ukazuje skutečné práce na staveništi/základech.

Jedna oprava k mé první rychlé kontrole: Slovensko má ve vývoji několik projektů v oblasti umělé inteligence/datové infrastruktury, ale mnoho z nich jsou soukromé, výzkumné nebo projekty se suverénními výpočetními prostředky , takže se nemusí nutně objevovat v běžných komerčních databázích pro výstavbu datových center.



🇨🇿 ČESKÁ REPUBLIKA — velké projekty

Místo / Projekt Stav nyní Velikost Nejznámější datum zahájení / ukončení
Zbraslav–Jíloviště, Praha — Prague Gateway DC, České Radiokomunikace 🟢 AKTIVNĚ VE VÝSTAVBĚ 26 MW , více než 2 000 racků, 12 hal; první budova ~700 racků První klienti: konec roku 2027
Kanice u Brna — MasterDC AI Data Center 🟢 Výstavba/přestavba bývalého vojenského telekomunikačního komplexu Počáteční 4 MW , rozšiřitelné na 25 MW , zpočátku 80–100 racků Cíl: podzim 2026
Most — IRIS Data Center Campus, Bluesio 🟡 Plánovaný rozsáhlý etapový rozvoj 710 MW elektrických / 440 MW IT , 11 zařízení První cíl 50 MW v 1. čtvrtletí 2027 ; zavádění kampusu do roku 2031
Severní Čechy — datové centrum s umělou inteligencí Gi21 🟡 Fáze vývoje/přípravy lokality 20 MW , plánováno jako dvě budovy o výkonu 10 MW Zatím žádný pevný termín veřejného dokončení
Praha/Zbraslav — rozšíření AI Gigafactory CZ 🟠 Podmíněné – probíhá výběrové řízení EU Mnohem větší rozšíření AI/HPC v okolí Prague Gateway Nabídkové řízení EU se uzavírá 12. listopadu 2026 ; zatím žádné oficiální otevření nabídek

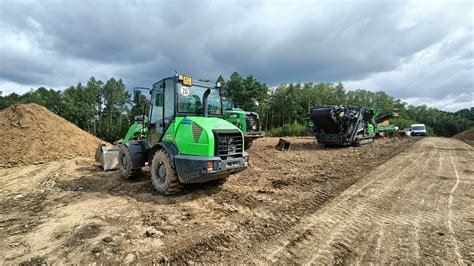

Nejjistější je Prague Gateway. CRA má stavební povolení a uvádí, že výstavba ve Zbraslavi–Jílovišti začala v létě 2025. Zařízení má zajištěných 26 MW a bude postaveno po etapách; první budova s ​​přibližně 700 racky by měla přijmout klienty na konci roku 2027 .

Kanice je také velmi zajímavá, protože její otevření se očekává již velmi brzy. MasterDC uvádí, že práce na zařízení umělé inteligence měly začít v listopadu 2025 a provoz je plánován na podzim roku 2026. První fáze má výkon 4 MW, přičemž celý areál může dosáhnout výkonu 25 MW. Zařízení vzniká uvnitř bývalého vojenského komplexu, kde se nacházejí telekomunikační kryty proti radioaktivnímu odpadu.

🔥 VĚTŠINA — tahle je obrovská

Zvláštní pozornost si zaslouží datové centrum IRIS v Mostě . Současný rozvojový plán společnosti Bluesio popisuje 11 zařízení s elektrickým výkonem 710 MW a přibližně 440 MW nasaditelné IT zátěže , a to pouhých 20 km od Německa.

Jejich aktuálně zveřejněný plán je:

Fáze IRIS Cíl vývojáře
IRIS 3 — 50 MW 1. čtvrtletí 2027
IRIS 1 — 75 MW 2. čtvrtletí 2028
200 MW rozvodna s plynovým izolačním prvkem 2. čtvrtletí 2028
IRIS 4 — 54 MW 3. čtvrtletí 2029
IRIS 5 — 72 MW 3. čtvrtletí 2029
IRIS 6 a 7 2. čtvrtletí 2030
IRIS 8 a 11 4. čtvrtletí 2030
IRIS 9 a 10 4. čtvrtletí 2030
Rozvodna s GIS o výkonu 500 MW 2. čtvrtletí 2030
IRIS 2 — 135 MW 4. čtvrtletí 2031

To jsou cíle developera , nikoli záruky. Zejména bych bez dalších povolení/důkazů o výstavbě nepovažoval každou fázi IRIS za fyzicky rozestavěnou. Developer však tento harmonogram nyní veřejně prezentuje.

Projekt Gi21 v severních Čechách je dalším projektem, který stojí za pozornost. Veřejné zprávy uváděly plánovaný komplex s výkonem přibližně 20 MW , rozdělený do dvou budov o výkonu 10 MW. Společnost Savills jej v květnu 2026 stále zařazovala mezi významné připravované projekty datových center v Česku, spolu s Kanicemi a Prague Gateway. Přesná obec ani pevný termín uvedení do provozu nebyly veřejně zveřejněny.

🇨🇿 VELKÁ budoucí možnost: AI Gigafactory CZ

To by mohlo zastínit běžné datové centrum. Český plán využívá Prague Gateway / Jíloviště u Prahy jako hlavní místo pro mnohem větší evropskou gigafactory s umělou inteligencí. České ministerstvo dříve popsalo rozpočet projektu jako přesahující 90 miliard Kč .

Ale zatím se nejedná o zaručený stavební projekt . EuroHPC oficiálně zahájila soutěž AI Gigafactory 30. července 2026 a nabídky se uzavírají 12. listopadu 2026 v 16:00 SEČ . Takže právě teď Česko soutěží o to, aby bylo vybráno.

Důležité je, že Prague Gateway bude postavena bez ohledu na to . Pokud zvítězí nabídka české AI Gigafactory, lokalita Zbraslav/Jíloviště by se pak mohla stát základem pro mnohem větší expanzi.


🇸🇰 SLOVENSKO — projekty, které jsem si mohl/a ověřit

Projekt / umístění Aktuální stav Velikost / typ Očekávaný konec
Továrna na superpočítače s umělou inteligencí Tatra – Slovensko, přesné první místo není veřejné 🟡 Soukromý developerský projekt Původně popsané jako počáteční modulární továrna na umělou inteligenci s výkonem 10–15 MW Původní odhad výstavby: ~6 měsíců od zahájení stavby ; datum uvedení do provozu nebylo ověřeno
Nové bratislavské datové centrum umělé inteligence 🟡 Oznámeno v únoru 2026; přesná adresa/investor nejsou zveřejněni 1 MW , pokročilé čipy umělé inteligence Bude upřesněno
Rozšíření datového centra CVTI SR — Bratislava 🟡 Zadávání veřejných zakázek/příprava na výstavbu Modernizace datového centra pro výzkum/univerzitní výpočetní techniku Veřejné zakázky plánované na léto 2026 ; dokončení bude upřesněno
Nové datové centrum SSD + dispečerské centrum 🟠 Fáze návrhu/projektové dokumentace; přesné místo není zveřejněno Inženýrská/kritická infrastruktura Bude upřesněno
PERUN — kampus SAV, Bratislava Dokončeno Modulární stejnosměrný počítač + národní superpočítač Provozní jaro 2026

Potenciálně největším slovenským projektem je superpočítač Tatra . V rozhovoru se zástupcem slovenské vlády pro umělou inteligenci z prosince 2025 bylo uvedeno, že byla vybrána konkrétní lokalita a výstavba by měla začít v roce 2026. Vzhledem k modulárnímu charakteru byla uváděná doba výstavby přibližně šest měsíců a původní zařízení bylo popsáno jako zařízení s výkonem zhruba 10–15 MW a investicí kolem 250–300 milionů eur.

Zatím však nemohu z aktuálního veřejného zdroje ověřit, že první fyzická budova skutečně zahájila výstavbu , takže bych ji zatím neoznačil zeleně. Společnost Tatra Supercompute se v současné době popisuje jako společnost vyvíjející mnohem větší projekt: inzeruje škálovatelnou infrastrukturu umělé inteligence s výkonem od přibližně 10 MW a ověřený projekt ve střední Evropě s výkonem přes 700 MW . Americký Úřad pro mezinárodní obchod (IATC) v březnu 2026 také popsal Slovensko jako zemi, která se nachází v raných fázích vývoje několika projektů infrastruktury HPC/datových center, a konkrétně jmenoval společnost Tatra Supercompute.

Datové centrum s umělou inteligencí o výkonu 1 MW v Bratislavě bylo veřejně oznámeno 19. února 2026. Prezident Peter Pellegrini uvedl, že by mělo využívat novou generaci čipů umělé inteligence, ale přesný plán, investor, náklady ani datum dokončení nebyly zveřejněny. Obrázek doprovázející veřejný článek je také výslovně ilustrací , nikoli fotografií budoucí budovy.

CVTI SR je dalším skutečným projektem. Dne 30. června 2026 oznámila rozšíření a modernizaci své infrastruktury datových center pro univerzity a výzkum. Současné centrum je údajně využito zhruba z 80 % a CVTI plánuje zahájit veřejné zakázky v průběhu léta 2026. Projekt zahrnuje chlazení, rozvody elektřiny, protipožární/bezpečnostní systémy, servery a výpočetní infrastrukturu. Datum dokončení zatím nebylo zveřejněno.

Společnost Stredoslovenská distribuční (SSD) plánuje výstavbu nového datového centra a dispečerské/řídicí budovy. Vypsala soutěž na projektovou dokumentaci, architektonický koncept, povolovací dokumentaci a inženýrské práce, které by později sloužily k výběru dodavatele stavby. To řadí tuto stavbu do rané fáze před výstavbou a nepodařilo se mi najít veřejně zveřejněné místo ani datum dokončení.

A PERUN na Slovenské akademii věd v Bratislavě je užitečný, protože máme k dispozici skutečné stavební snímky. Jeho projekt modulárního datového centra a superpočítače je nyní dokončen; SAV oznámila, že je v provozu na jaře 2026, přičemž formální uvedení do provozu je naplánováno na konec dubna.

Co bych sledoval nejvíc

Pokud jde o samotnou stavební činnost , mou prioritou by v současné době bylo #1 Prague Gateway–Zbraslav/Jíloviště , #2 MasterDC–Kanice a poté #3 IRIS–Most jakožto obrovský budoucí plynovod. Obzvláště důležité je rozhodnutí o AI Gigafactory CZ koncem roku 2026 : pokud Česko vyhraje, mohlo by se z pražské oblasti stát jeden z nejvýznamnějších stavebních projektů s využitím umělé inteligence ve střední Evropě.

 Například Prague Gateway je na 56 000 m² bývalého areálu AM vysílačů v katastru Jíloviště , investice je uváděna kolem 2 mld. Kč a stavební povolení bylo vydáno před zahájením prací v létě 2025. U dodavatelů ale veřejné zdroje stále jméno neukazují — to budu označovat jako nezveřejněno , není jako odhad.



🗺️ FIFABUZZ

Mapa obsahuje jen místa, která lze rozumně a veřejně lokalizovat . Tatra Supercompute, Gi21, nové 1MW centrum v Bratis

🇨🇿 ČESKÁ REPUBLIKA

Projekt Pozemek / lokalita Investor / developer Dodavatelé Povolení / fáze Investice Nejlepší současný termín
Prague Gateway DC Zbraslav–Jíloviště, bývalý areál AM vysílačů;56 000 m² České Radiokomunikace / CRA Prague Gateway DC Generálníuž byl vybrán , jméno ale ve zdroji, které jsem nenašel, není zveřejněno ✅ stavební + potřebnéstavba běží původně uvedeno cca 2 ml aktuální projektový údaj H1 2028 / začátek 2028; starší plán byl konec 2027
MasterDC Kanice bývalý vojákKanic MasterDC ZS, oblouk 🟢 veřejné podzim 2026
DUHOVKA bráchoKSK, Komořany, cca Bluesio Kontena 🟡 Posouzení vlivů na životní prostředí média u1 mld.nik první IRIS 3 podle developera Q1 2027, celý campus až 2031
Gi21 AI DC severníkonkrétní Gi21 / pr nezvě 🟠 vývoj nezveřejněno bez pevného veřejného data
Umělá inteligence Gi naváPraha, pokud CRA + partner za 🟠 po, ne řádově výra rozhodnutí až po evropském tendru; nikoli potvrzený termín

1. 🔥 PRAGUE GATEWAY DC — Jílovi

Tady je situace už velmi konkrétní. Staví se na vlastní poz, který56 00, plánová2 000 stojanů, 12 datových sá26 MW .

CRA měla pro projekt potřebná stavební povolení již před zahájením prací. Investor Cordiant následně uvedl, že byly dokončeny přípravné zemní práce a kanalizace a projekt postupuje do hlavní stavební fáze po výběru generálního dodavatele. Jméno GC, tak

Starší oficiální komunikace CRA uváděla první klienty do konce roku 2027 . Aktuálnprvní polovinaProfesionální FIFABUZZ2028 a roku 2027 přijde

Co bychelektro, UPS, diesel agregáty, chlazení, fit


2. ⚡ MASTERDC KANICE — u Brna

Tohle je jedna z nejbližších staveb k dokončení. MasterDC potvrzuje bývalý vojen, celkov26 000 m² , první hala4 MW a možnost rozšíření celého areálu až na 25 MW . Počítám se přímo s vod120 kW na roka vlastní fotovoltaikou 5 MWp. Cíl zahájenípodzim 2026 .

Adresář datového centra uvádí údaj Kanice 176, 6; protože nejde přímo o zdroj

Investor a budoucí provozovatel je MasterDC. Ve veřejných materiálech, které jinde

Kontakt+420 515 919 805; věřsales@master.cz.


3. 🚨 IRIS MOST —

Tady jsme se dostali mnohem hlouběji díky oficiálním dokumentům, takže už nepracujeme jen s reklamou developera.

Posuzovaná část je v katastru Komořany u Mostu, ve stávajícím brownfieldu historickéhoKSK , přibližně1 km severozápadně od bývalých Komořan aa. Úřední dokument uvádí ploc50 225,5 m, hlavní budovy 13 622 m² a celkově

A teď to zajímavé: posuzovaná budova má mít 48 MW v, celkem 73 MW včetně technologického zázemí a 85 MW nainstalovaných. Dokument počítá s 32 dieselgenerátory Kohler KD3750-E a hlavníČSA na 35 kV . Ppřímé chlazení kapalinou .

Krajský úřad v listopadu 2025 rozhodl, že záměrnemůže mít významný vliv na životní prostředí a nebude dále posuzován podle zákona EIA . To je pro projekt velmi důležitý administrativ

Developer Bluesio mezitím prezentuje větší celý IRIS Campus: 710 MWe, 4Jeho současná silnice

IRIS etapa Developerův plán
IRIS 3 – 1. čtvrtletí 2027
IRIS 1 – 75 MW 2. čtvrtletí 2028
200 MW rozvodna s plynovým izolačním prvkem 2. čtvrtletí 2028
IRIS 4 – 54 MW 3. čtvrtletí 2029
IRIS 5 – 72 MW 3. čtvrtletí 2029
IRIS 6 a 7 2. čtvrtletí 2030
IRIS 8–11 během roku 2030
IRIS 2 – 135 MW 4. čtvrtletí 2031

Tohle je roadmapa developera ,

Na projekt se veřejně hlásí Kontena , která uvádí engineering, stratDaElioVP. Aktuální firemní stránnení totéž jako potvrzený generální dodavatel stavby .

Bluesio Technologies: Rybná 716/24, Praha 1, IČO 14005786. Tato adresa je přímo v úřední dokumentaci.

Pro stavební průmysl bych IRIS označil ⭐⭐⭐⭐⭐

Protože jen z dokumentace vidíme potenciální zakázky na 35kV.


4. GI21 — severní Čechy

Savills ještě v květnu 2026 řadí Gi21 AImezi význ20 MW / dv, ale přesná obec, parcela, GC, projektant,SEZNAM SLEDOVANÝCH, nikoli „ve výstavbě“.


Tohle není zatím potvrzená výstavba. PrahaAle pokud česky

Evropský tendr byl vyhlášen 30. července 2026 au12. listopadu 2026. CRA n„POTENCIÁL“.


🇸🇰 SLOVENSKO

Projekt Lokalita Fáze Hlavní firma / dodavatel Hodnota Termín
PERUN SAV Dúbravská cesta ✅ dokončeno SAV + Evident , mod Bratislavská dodávka v provozu od jara 20
Tatr přesná lokalita nezveřejněna 🟡 soukromý developerský projekt Superpočítač Tatra řídit fi
Bratislava 1MW AI D Bratislava, parcela nezveřejněna 🟠 označeno inv nezveřejněn Bude upřesněno
CVTI SR exp. konkrétní cílová budova v aktuální zprávě neuvedena 🡥 veřejná příprava/proc CVTI SR 23,857 mil. € bez DPH nákup plánován léto 2026
Datové centrum SSD + dispečink lokalita nezvě 🡗 projekční/povolovací příprava Středoslovenská d nezveřejněno Bude upřesněno

PERUN — Bratislava

Tady už je stavba hotová. Slovenská akademie věd uvádí, že PERUN byl na jaře 2026 uveden do produkce; projekt zahrnoval nejen superpočítač, ale takénové modulární datové centrum a kompletní příprava instalačního místa .

Hlavní technologický kontrakt získal Eviden, který dodal BullSequana XH3000 a kompletní end-to-end řešení; modulárníNTR .

PřesnVýpočtové stredisko SAV, Dúbravská cesta 9, 845 35 Bratislava . Dokonce máme GPS: 48°10′17.0″N, 17°04′08.0. Telefon +421 2 3229 3111 , email vssav@savba.sk.


Tatra

Tady bych byl velmi opatrný s titulkem „staví se“. Tatra Supercompute veřejně říká, že buduje suverénní AI infrastrukturu , začínající zhruba na10 MW , a propaguje pipeline přes 700 MW brownfield kapacit ve střední Evropě. americké

Ale přesný první stavební pozemek, stavební povolení, GC, EPCTaké pak


Bratislava — nové 1MW AI Data Center

Prezident Peter Pellegrini v únoru 2026 veřejně oznámil připravované 1MW AI datacentrum v Bratislavě s novou generací čipů.investor, adresa, pozemek, stavební firma, investice ani datum dokončení zveřejněny nebyly . A pozor — fotografie, kterou používají média k tomuto projektu, jilustrační , také ji


💰 CVTI SR — velmi za

Tohle bych sledoval opravdu pozorně. CVTI SR oznámilo rozšíření datového centra infrastruktury pro slovenský výzkum. Před85 % má být financovánoléto 2026 .

Rozsah zahrnuje chlazení, energetický rozvodTo je přesn

Veřejný mediální kontakt projektu:Předsedou se stal Mgr. Stanislava Luptáková, +421 2 69253 182,stanislava.luptakova@cvtisr.sk . To je mediální kontakt, není manažer nákupu.


⚡ SSD — nové datacentrum + dispečink

Stredoslovenská distribuční vyhldatového centra a dispečinku . Zadánívýběr skutečného zhotovitele stavby .

To znamená: ještě ne hlavní constPřesná lokalita ani cena hlavní stavby v dostupných informacích


🎯 Když do sl

1. IRIS MOST — ⭐⭐⭐⭐⭐
Obrovská vícestu

2.
Stavba fyzicky běží. GC už je podle investorajeho jméno a seznam subdodavatelů .

3. CVTI SLOVAKIA — ⭐⭐⭐⭐
23,86 € milionu veřejné zakázky s chlazením, energií, bezpečností, servery a AI — velmi dobrá stopa pro další monitoring.

4. SSD disk — ⭐⭐⭐⭐
Je dost brzy, abychom mohli sledovat projektanta → povolení → výběrové řízení → generálního dodavatele.

5. TATRA SUPERCOMPUTE + AI GIGAFACTORY CZ — ⭐⭐⭐⭐⭐ potenciál, ale zatím nejistota.









A NA ZAVER:



Načasování je nepříjemné. Neočekává se, že velké nové jaderné bloky Dukovany zachrání systém v tomto desetiletí: současná strategie české vlády cílí na zahájení výstavby do roku 2029 a zkušební provoz prvního nového bloku až do konce roku 2036. 42,6 % české elektřiny v roce 2025. Česko tedy dnes rozhodně disponuje značnou jadernou energií; problém je, že před polovinou 30. let 21. století nebude k dispozici obrovské množství nových jaderných kapacit .

A tady je klíčové číslo: Čistá spotřeba elektřiny v České republice v roce 2025 činila přibližně 59 TWh a Česko bylo čistým exportérem o 7,4 TWh . Takže

Jak

Tady to začíná být zajímavé.

Oficiálně posouzený první projekt IRIS jen v samotném Mostě očekává celkovou spotřebu elektřiny v síti přibližně 657 GWh ročně . To je již zhruba 1,1 % současné čisté roční spotřeby elektřiny v celé zemi v podstatě pro jeden projekt.

26 MW elektrárny Prague Gateway, pokud by byla hypoteticky provozována nepřetržitě na plné zatížení, odpovídá zhruba 228 GWh/rok . Plně rozšířená elektrárna Kanice s výkonem 25 MW by spotřebovala přibližně 219 GWh/rok a elektrárna s výkonem 20 MW 175 GWh/rok . Spolu s hodnocenou fází IRIS se pohybujeme kolem 1,3 TWh/rok , což představuje zhruba 2 % dnešní čisté spotřeby v Česku . Jedná se spíše o srovnání horní hranice než o odhady.

Ale dlouhodobý návrh IRIS je ta část, kterou bych sledoval velmi pečlivě. Pokud by se něco blížilo inzerované kapacitě elektrického kampusu 710 MW

Takže váš argument je mnohem silnější, pokud mluvíme o kompletním rozvoji umělé inteligence v letech 2030–2035 , nejen o datových centrech, která se otevírají nyní.

A ANO – mřížka je pravděpodobně větší problém

Nepotřebujete jen dostatek elektráren. Potřebujete vedení 400 kV .

Česko zde již vynakládá značné prostředky. EIB financuje práce společnosti ČEPS na 509 km vedení 400 kV , zatímco nedávné plány počítají s tím, že ČEPS ročně vynaloží zhruba 13 miliard Kč na modernizaci přenosové soustavy a 93 miliard Kč na reinvestici . Tyto investice nejsou...

A nakonec se určité investice do sítě objevují v regulovaných tarifech . ERÚ výslovně uvádí, že

Ale to je důvod, proč

Zvýšení poptávky po elektřině o 5 %, 10 % nebo dokonce 15 % mechanicky nezpůsobuje

Ve skutečnosti pro rok 2026 činila průměrná regulovaná složka elektřiny pro české domácnosti v opačném směru: od 2 772 Kč/MWh , což je z velké části

Jedno překvapení: VODA

Tady jsem to našel/našla

Také jsem očekával mnohem větší potřebu vody. Oficiální dokumentace IRIS o ochraně životního prostředí však uvádí, že posuzované zařízení plánuje uzavřený okruh technologické vody . Celková provozní potřeba vody je 2 700 m³ , z toho asi 300 m³ obsažených v chladicím systému a pouze 1–3 % doplňované vody na ztráty/odpařování.

Takže IRIS Most i . Uzavřené toalety

Prague Gateway je také explicitně navržena pro kapalinové chlazení ,

Kde

Šance na účty za českou domácnost bych ohodnotil jako d .

Ohodnotil bych šanci, že elektřina v období 2028–2035 výrazně zdraží .

A je tam e

Kdo platí za elektrickou infrastrukturu potřebnou pro soukromý kampus umělé inteligence s výkonem 500–700 MW?

Pokud d

Pokud je velká část požadovaného posilování socializována prostřednictvím ČEP , pak běžní spotřebitelé a daňoví poplatníci
